FMEA和控制计划到底谁先谁后?终于有人讲透了!

作者: 老陈
  79   次浏览      2 次
 2026-5-29

编辑推荐:
本文阐明了在APQP项目策划中FMEA与控制计划“先识别风险再落实控制”的逻辑先后关系,希望对你的学习有帮助。
本文来自于研发与质量,由火龙果软件Alice编辑、推荐。

干质量、工艺、研发的人都知道:

做APQP项目策划时,文件堆得像小山一样, FMEA和控制计划 永远是一对孪生兄弟。 可偏偏,很多项目团队总在吵——

到底是先写FMEA,还是先出控制计划?

有人说“FMEA是源头”,也有人说“控制计划才是落地”,吵得比讨论工艺路线还激烈。

老陈在制造业摸爬滚打二十多年,今天就来一次彻底“定调”——

别再糊涂,这俩到底谁先谁后,一篇讲透!

一、先说两者的定位:一个是“风险识别”,一个是“风险控制”

要搞明白先后关系,得先知道这俩干嘛的。

  • FMEA(潜在失效模式及后果分析) : 是 识别潜在风险 的工具。通过对设计或过程的每个步骤进行分析,找出可能的失效、后果、原因,并评估风险等级(RPN或严重度、发生度、探测度)。 它回答的是:“可能出什么问题?严重不严重?怎么预防?”
  • 控制计划(Control Plan) : 是 落实控制措施 的文件。它在FMEA的基础上,明确每个关键特性、控制方法、频率、责任人、反应计划等。 它回答的是:“怎么监控?怎么防止再出问题?”

一句话总结:

FMEA是“想问题”,控制计划是“解决问题”。

二、从逻辑顺序上看:FMEA先于控制计划

在APQP(产品质量先期策划)流程中,FMEA与控制计划的关系非常清晰:

  • 第二阶段(产品设计与开发) :进行DFMEA(设计失效模式分析);

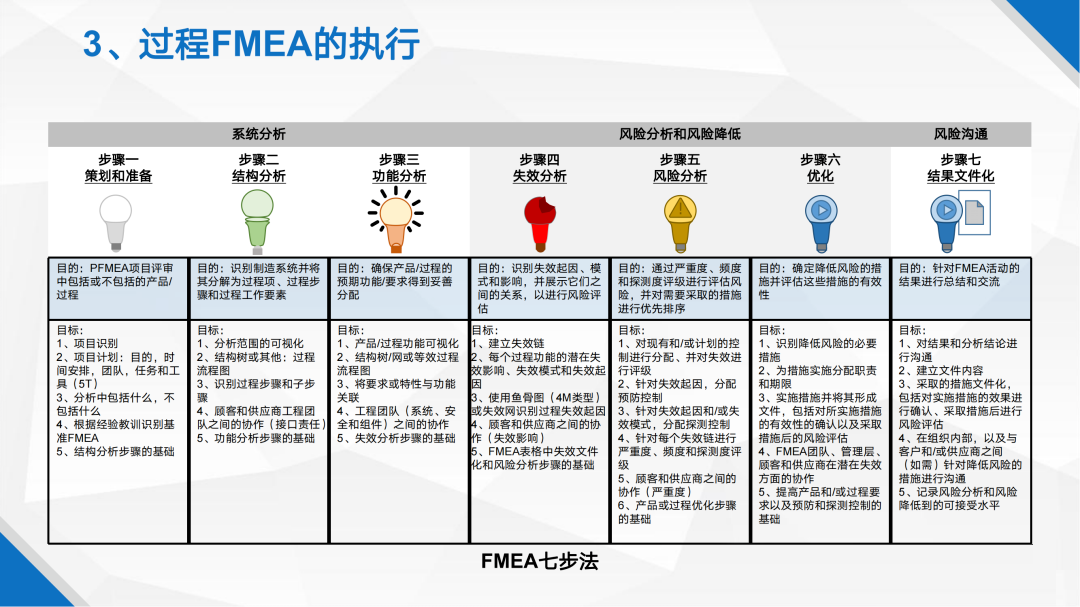

  • 第三阶段(工艺设计与开发) :进行PFMEA(过程失效模式分析);
  • 第四阶段(产品与过程验证) :输出最终控制计划。

换句话说,控制计划必须以FMEA的结果为依据,否则就成了“无根之木”。

老陈见过不少项目图快,FMEA还没评完,控制计划就先开写,结果问题一堆:

  • 控制项写得模糊;
  • 检查频率随意抄;
  • 反应计划没依据;
  • 到客户审核时,被一句“请提供FMEA关联性说明”打回重写。

所以,结论很简单:

没有FMEA的输入,就不可能有有效的控制计划。

三、但注意:控制计划不是FMEA的“附件”

这里是很多人误区。

控制计划虽然源自FMEA,但绝不是把FMEA表格“浓缩”一下那么简单。

它更像是FMEA的 行动落地版 。

举个例子:

  • FMEA中识别到一个高风险点:“装配螺栓力矩偏差可能导致密封不良”;
  • 控制计划里,就必须体现:
    • 特性:螺栓力矩
    • 控制方法:扭力枪自动记录 + 每班首件复核
    • 频率:100%在线监控
    • 反应计划:发现异常立即停线 + 复检上一批次

也就是说,FMEA提供了“风险地图”,而控制计划建立了“监控路线”。

四、两者的迭代关系:不是一次性,而是循环更新

在实际工作中,FMEA和控制计划的关系不是“一次写完”的顺序,而是 动态联动的闭环 :

  1. 先初版FMEA :立项初期由工艺、研发、质量一起完成;
  2. 基于FMEA输出初版控制计划 ;
  3. 量产验证后更新FMEA (实际问题反馈);
  4. 再同步更新控制计划 。

老陈建议:

FMEA更新频率 ≥ 控制计划更新频率。 每次工艺变更、客户投诉、异常分析,都要触发FMEA复审,并同步修改控制计划。

否则就会出现“FMEA年久失修、控制计划自说自话”的尴尬局面。

五、职责划分:协同才是关键

很多人问:“FMEA是质量写还是工艺写?控制计划谁负责?”

这事儿老陈得实话实说——

没人能一个人写完!必须跨部门合作。

文件类型 主导部门 参与部门 关键职责
DFMEA 研发 质量、工艺 识别设计风险,定义验证要求
PFMEA 工艺 质量、生产、设备 分析过程失效,确定控制要点
控制计划 质量 工艺、生产、检验 落实控制方法、频率与反应措施

如果一个企业的控制计划全是质量部“闭门造车”写出来的,那几乎可以断定:

——要么FMEA没用,要么现场根本不执行。

六、老陈的结语

FMEA和控制计划的关系,其实就一句话能总结清楚:

FMEA决定“控什么”,控制计划决定“怎么控”。

顺序上,FMEA一定先于控制计划;

逻辑上,两者必须循环联动;

执行上,全员参与才有效果。

质量管理最怕的,不是没有表格,而是“表格写了没人用”。

真正成熟的企业,会让FMEA和控制计划成为活文档——

一旦生产线有变化,它们的更新速度要比客户投诉还快。

最后一句真心话:

别再为“谁先谁后”争了。

只要你的FMEA写得实、控制计划能落地,你才是真正懂质量的那批人。

79   次浏览       2 次

相关文章

项目流程_IPD
EA中的项目管理-计划与跟踪
大型项目中的敏捷项目管理实践
敏捷项目管理概述

相关文档

IPD体系框架下的项目管理
项目管理基础与敏捷开发入门
IT项目管理培训
软件项目管理

相关课程

软件开发过程中的项目管理
基于IPD的项目管理方法与实践
敏捷项目管理实践
项目管理高级实践

最新活动计划
AI辅助企业网络安全与治理 6-11[北京]
基于模型的数据治理 6-16[北京]
Spec 驱动开发(SDD)实战 6-12[北京]
具身智能技能与实践 6-11[厦门]
AI智能体开发技术实践 6-24[上海]
AI辅助软件测试方法与实践 6-26[在线]

最新文章
集成产品开发
项目流程_IPD
项目管理(PMP)挣值管理
如何开展软件项目的质量管理
浅谈软件项目规模估计
最新课程
软件开发过程中的质量管理实践
敏捷项目管理实践
高效运作项目管理办公室PMO
软件开发过程中的项目管理
高级项目管理实战(PMP)
更多...
成功案例
中交集团 项目管理方法与实践
中物院 产品经理与产品管理
中国移动 高级产品经理
北京 产品需求分析与管理
北京 软件需求分析与管理
更多...
